חימום תת ריצפתי חימום תת רצפתי
















חימום תת ריצפתי הנחיות לתשתית

חימום תת רצפתי הנחיות לביצוע

תשתית לחימום תת ריצפתי
חימום תת רצפתי -מרכזיה מחלק

שלב ראשון

לפני יציקת תיקרה –התקנת מעברים בתיקרה למנוע קידוחים מיותרים ופגיעה בברזל וחוטי חשמל

הכנת צנרת ראשית מבודדת מהמחלקים עד למשאבת החום  לפני טיח -
אופציה- הכנת קו הזנת מים לדוד המים לחימום דרך צילנדר הדוד במעגל סגור במידה ומעוניינים יש להזמין דוד עם צילינדר כפול (אחד משמש לקולטים ואחד למשאבת החום )

אופציה לשלב זה - התקנת ארונות למרכזיות החימום התת ריצפתי או להשאיר חיצוני

מיקום קופסאות לתרמוסטטים (קופסא גביס 3 מקומות אופקית) והשחלת חוטים + הזנות חשמל לתרמוסטטים
,ליחידת משאבת החום בגג או בחצר הזנה בהתאם להנחיות חד פאזית או תלת פאזית ע"י מפסק פקט  (ע"י חשמלאי )

ביצוע נק' אספקת מים 1/2 למילוי מערכת (ע"י אינסטלטור).

אחרי טיח לבן - פילוס כל שטח הבית ע"י חול או בט-קל
שלב שני
ביצוע בידוד למשטח העבודה עלמנת שכל אנרגית החום תעלה כלפי מעלה

החלופות : א.הנחת לוחות פוליסטירן קלקר  F30
ב. לוחות פוליסטירן / רנדופאן מוקצף  בעובי 2 ס"מ על פני כל שטח הבית,
ג .התזת פוליאוריטן מוקצף בעובי 2 ס"מ

שלב שלישי
הנחת רשת ברזל מגולוונת חלקה בגודל 20/20/4 על משטח המבודד המוקצף על מנת לקבע את הצנרת ולאפשר גובה אחיד
שלב רביעיחימום תת ריצפתי

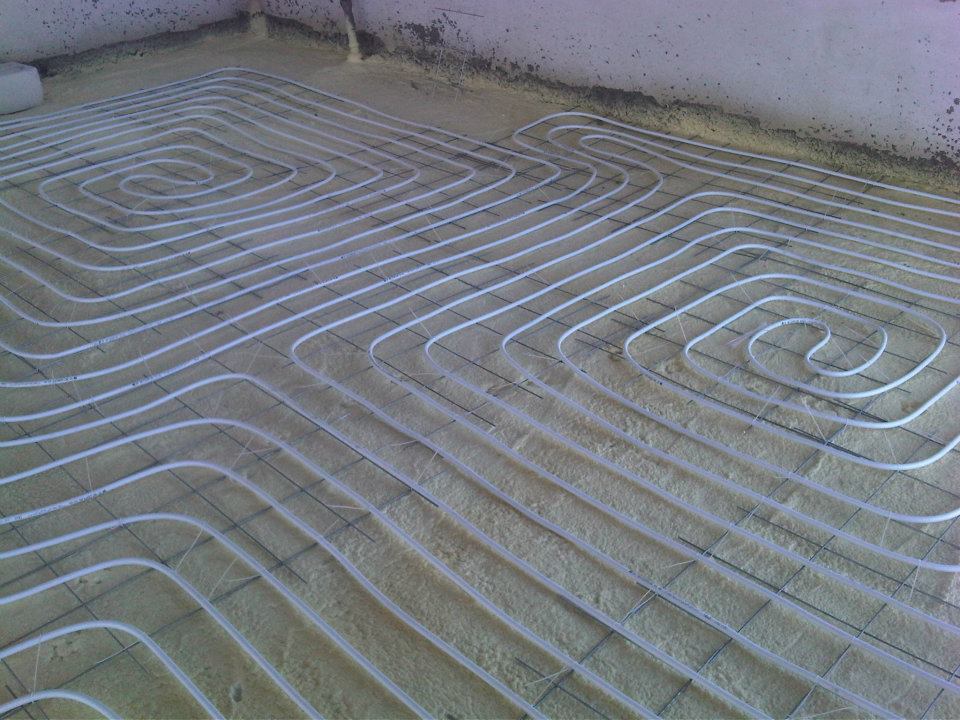

התקנת צינור מולטיגול / PEX/  בקוטר 15.8 מ"מ, המיועד לחימום תת רצפתי. יש להשתמש בצינור רציף ויחיד בכדי למנוע אפשרות של פיצוצים בצנרת
.

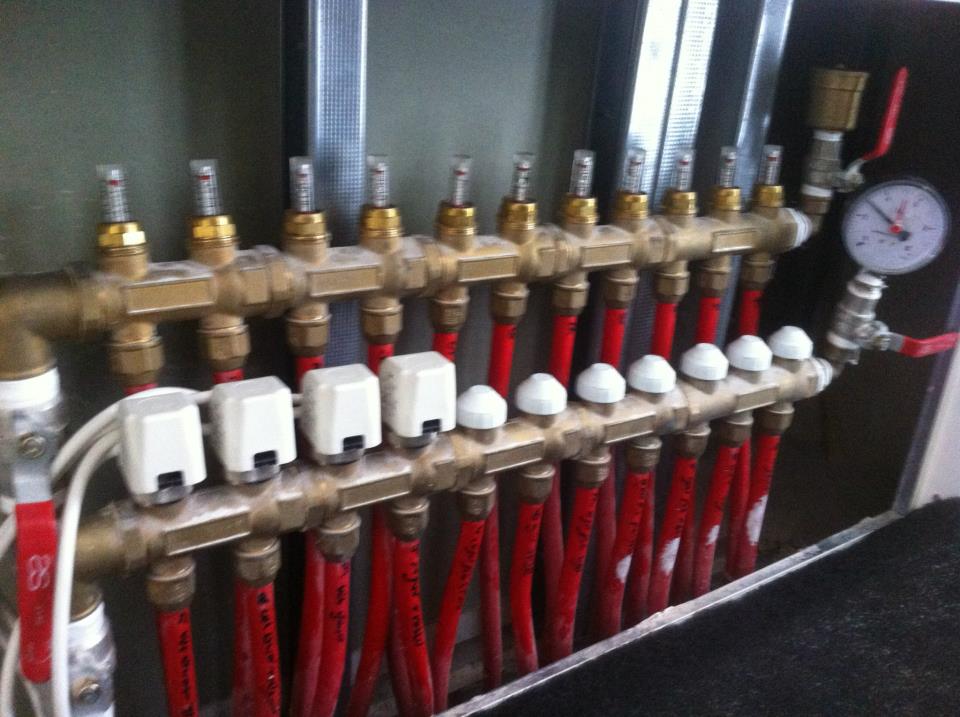

התקנת מחלקים +ברזים חשמלים
שלב חמישי

בקרת איכות בדיקה בלחץ , הכנסת המערכת ללחץ מים של 10 אטמוספירות ובדיקת המערכת כולה לנזילות ודליפות .
שלב ששי -
יציקת בטון בגובה של 4 -6 ס"מ תערבות חול ים 1/3 והיתר טיט על כל שטח הבית על מנת להגדיל את שטח הפנים של החימום הרצפתי ולהפוך את המשטח כולו למקשת חימום אחידה. כמו כן הבטון מגן על המערכת מחבלה מכוונת או מנזקי טבע,כגון מזיקים ומכרסמים
.
שלב שביעי
חיבור המערכת אל משאבת החום  כולל משאבות סחרור  ויסות ברזים במחלקים  שיחרור אויר מהצנרת והפעלה
